Table des matières

Tout savoir sur le diagramme de PERT en 2024

Qu'est-ce que le diagramme de PERT ?

Le diagramme de PERT, acronyme de « Program Evaluation and Review Technique » (Technique d’évaluation et de revue de programme), est un outil de gestion de projet largement utilisé. Il permet de planifier, de coordonner et de visualiser les différentes activités nécessaires à la réalisation d’un projet.

Le diagramme de PERT offre une représentation graphique des dépendances entre l’ensemble des tâches, facilitant ainsi la gestion et l’optimisation des projets.

diagramme de pert

Les origines du diagramme de PERT

Le diagramme de PERT a été développé dans les années 1950 par la marine américaine pour la planification des projets complexes, tels que la construction de sous-marins nucléaires.

Il repose sur des principes mathématiques et probabilistes pour estimer les durées des activités et analyser les chemins critiques.

Pourquoi utiliser un diagramme de PERT ?

Le diagramme de PERT (Program Evaluation Review Technique) est un outil essentiel pour la gestion de projet. Il permet de visualiser les différentes étapes d’un projet et leurs interconnexions, facilitant ainsi la planification et le suivi des tâches. Ce type de diagramme est particulièrement utile pour les projets complexes qui nécessitent une coordination précise entre plusieurs activités.

Le diagramme de PERT est principalement utilisé pour :

Planification des projets

Le diagramme de PERT permet de définir et de visualiser les différentes tâches nécessaires à la réalisation d’un projet. Chaque tâche est représentée sous forme de nœud ou de flèche, ce qui rend le processus de planification plus clair et plus structuré. Par exemple, pour un projet de développement de logiciel, chaque phase du projet (analyse, développement, test, déploiement) peut être représentée et planifiée à l’aide du diagramme.

Identification des dépendances

En utilisant un diagramme de PERT, le chef de projet peut facilement identifier les dépendances entre les différentes tâches. Cela aide à déterminer quelles tâches doivent être terminées avant que les suivantes puissent commencer. Par exemple, dans la construction d’un bâtiment, les fondations doivent être terminées avant que les murs puissent être érigés. Cette compréhension claire des dépendances permet de planifier de manière plus efficace et d’éviter les retards.

Calcul des marges et des délais

Le diagramme de PERT aide à calculer les marges (marge libre, marge totale) et à déterminer les délais optimaux pour chaque tâche. Cela permet de repérer les tâches critiques qui ne peuvent pas être retardées sans retarder le projet dans son ensemble. Par exemple, en connaissant la marge libre, un chef de projet peut décider de retarder une tâche sans affecter les délais globaux du projet.

Visualisation des phases du projet

Chaque phase du projet peut être visualisée clairement, ce qui aide à mieux comprendre le plan global et à assurer que toutes les parties prenantes sont alignées sur les objectifs et les délais. Un diagramme de PERT bien construit permet de voir en un coup d’œil l’état d’avancement du projet et les étapes restantes.

Optimisation des ressources

En visualisant les tâches et leurs dépendances, le diagramme de PERT permet également d’optimiser l’allocation des ressources. Par exemple, si une ressource est disponible pour une période limitée, le diagramme peut aider à planifier son utilisation de manière efficace.

pourquoi utiliser un diagramme de pert

Les éléments clés du diagramme de PERT

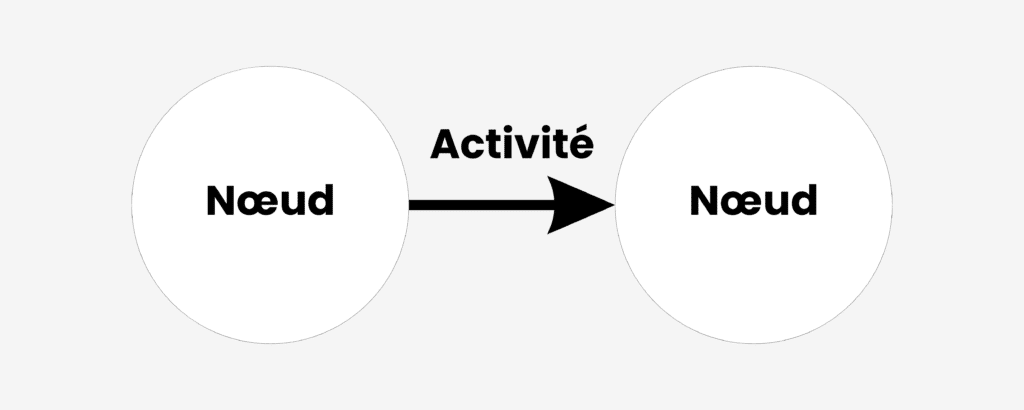

Nœuds et activités

Le diagramme de PERT est composé de nœuds qui représentent les différentes activités du projet. Chaque activité est représentée par une flèche reliant deux nœuds et indique la séquence dans laquelle les activités doivent être réalisées.

pert 2

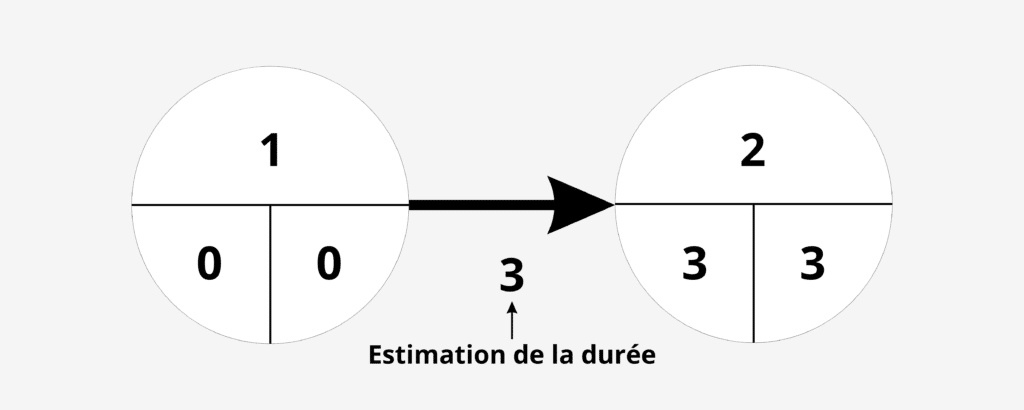

Estimation des durées

estimation de la duree pert diagramme

Pour chaque activité, il est nécessaire d’estimer la durée probable. Cette estimation peut être basée sur des données historiques, l’expertise des membres de l’équipe ou des techniques d’estimation spécifiques, telles que la méthode des trois points (TM : optimiste, TP : pessimiste et plus TP : probable).

Pour la calculer : P = TO + (TP – TO) / 2

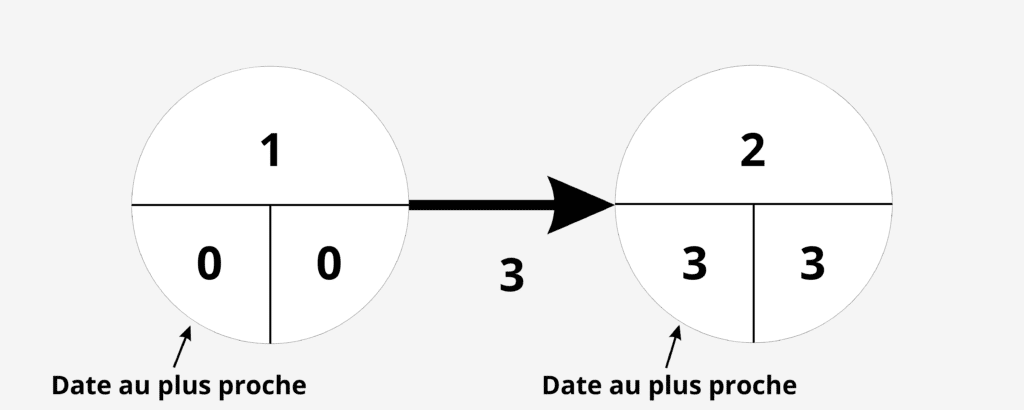

Date au plus proche

La durée au plus proche et la date à laquelle l’activité se terminera dans le meilleur des cas, elle se définit en additionnant les durées estimées.

date proche pert

Date au plus long

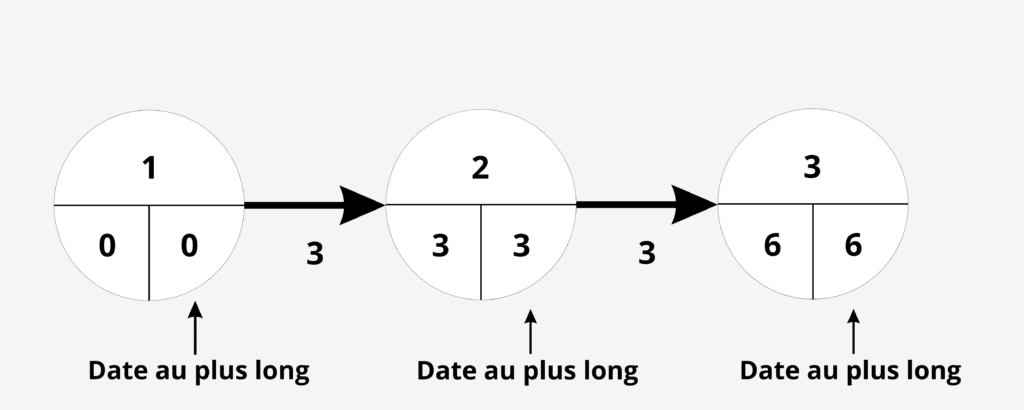

Pour calculer la date au plus long il suffit, de partir du sens inverse ici le nœud 3, et d’indiquer dans le triangle de droite la même somme que dans le triangle de gauche, donc 6.

Par la suite, je dois soustraire le plus long au temps estimer et l’on obtient la date la plus longue pour l’élément suivant

plus long pert

un autre exemple :

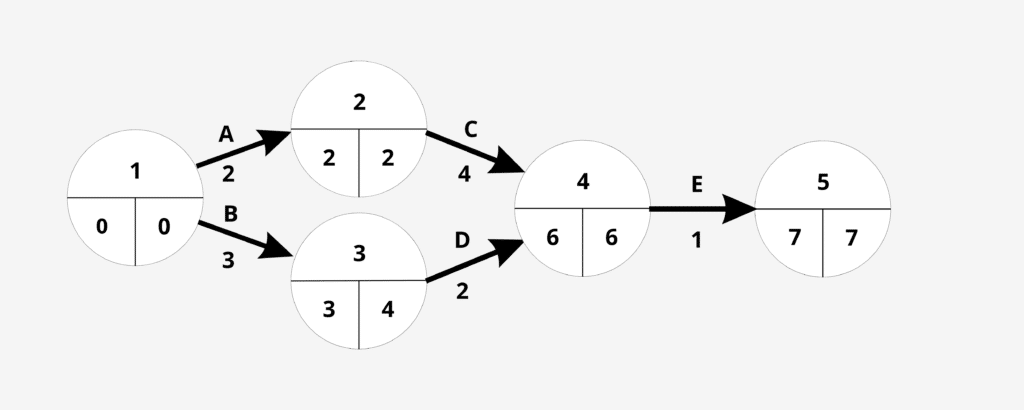

schema diagramme pert
Icone monday.com Work Management

Simplifiez votre Gestion de projets

Transformez votre façon de travailler avec une plateforme qui adapte chaque processus à vos besoins, améliorant collaboration et productivité sur une interface intuitive.

Quels sont les avantages du diagramme de PERT

Planification et gestion efficace des tâches

Le diagramme de PERT simplifie la planification en offrant une vue d’ensemble claire des tâches à accomplir. Il aide à définir la séquence des tâches, ce qui est essentiel pour une gestion efficace du projet. Par exemple, lorsqu’un chef de projet planifie un événement, chaque étape, de la réservation du lieu à la gestion des invitations, peut être visualisée dans un tableau PERT. Cette clarté permet de s’assurer que toutes les tâches sont bien coordonnées et que rien n’est oublié.

Identification des tâches dépendantes

Un des grands avantages du diagramme de PERT est sa capacité à identifier les tâches dépendantes. En représentant visuellement les relations entre les tâches, il devient plus simple de comprendre quelles tâches doivent être terminées avant que d’autres puissent commencer. Par exemple, dans la construction d’un bâtiment, la tâche de poser les fondations doit être terminée avant de commencer à ériger les murs. Cette identification des dépendances permet d’éviter les retards inutiles et d’optimiser l’ordre d’exécution des tâches.

Calcul précis des délais

Le diagramme de PERT permet également un calcul précis des délais pour chaque tâche. En estimant le temps nécessaire pour chaque activité, il est possible de déterminer la durée totale du projet. Cette notion de calcul des délais est cruciale pour respecter les échéances et préparer les phases suivantes du projet. Par exemple, en utilisant des estimations optimistes, pessimistes et les plus probables, un projet de développement logiciel peut être mieux géré et les risques de retard peuvent être minimisés.

Visualisation claire des phases du projet

Le diagramme de PERT offre une visualisation claire des phases du projet, permettant à toutes les parties prenantes de comprendre facilement le déroulement des activités. Cette clarté est essentielle pour la communication et la collaboration au sein de l’équipe. Un graphe PERT bien conçu peut ainsi servir de référence tout au long du projet, aidant à maintenir tout le monde sur la même longueur d’onde et à suivre l’avancement du projet.

Gestion des imprévus

Enfin, le diagramme de PERT aide à gérer les imprévus en offrant une certaine flexibilité dans la planification. Par exemple, si une tâche prend plus de temps que prévu, le diagramme permet de réévaluer et de réajuster le plan en conséquence. Cette flexibilité est particulièrement pratique dans des environnements de projet dynamiques où des changements peuvent survenir à tout moment.

avantages diagramme de pert

Comment créer votre diagramme de PERT

1) Préparez les tâches

La première étape consiste à lister toutes les tâches nécessaires à la réalisation du projet. Chaque tâche doit être clairement définie et décomposée en activités élémentaires. Par exemple, si vous travaillez sur un projet de développement de logiciel, les tâches pourraient inclure la conception de l’interface utilisateur, l’écriture du code, les tests et le déploiement. Cette liste détaillée est cruciale car elle servira de base pour le reste du processus.

2) Construire un réseau

Une fois les tâches identifiées, il est temps de construire un réseau. Cela signifie créer un graphe qui représente les relations entre les tâches. Chaque nœud du graphe correspond à une tâche et chaque lien montre la dépendance entre les tâches. Par exemple, dans la construction d’un bâtiment, la tâche de poser les fondations précède celle d’ériger les murs. Cette étape est essentielle pour visualiser le flux du travail et identifier les dépendances clés.

3) Déterminer les dates au plus tôt

La prochaine étape consiste à calculer les dates au plus tôt pour chaque tâche. Cela signifie déterminer la date la plus précoce à laquelle une tâche peut commencer, en prenant en compte la fin de la tâche précédente. Par exemple, si une tâche A doit être terminée avant que la tâche B ne commence, la date au plus tôt de la tâche B sera immédiatement après la fin de la tâche A. Ces dates permettent de prévoir un calendrier réaliste pour le projet.

Activite 2 7

4) Renseigner les dates au plus tard

Ensuite, il faut renseigner les dates au plus tard, c’est-à-dire les dates les plus tardives auxquelles chaque tâche peut commencer sans retarder l’ensemble du projet. Cela permet de déterminer les marges de manœuvre pour chaque tâche. Par exemple, si la tâche B doit commencer au plus tard le 10 juillet pour que le projet reste dans les délais, cette date doit être notée et respectée. Ces informations sont vitales pour gérer les délais de manière optimale.

5) Indiquer la marge libre d'une tâche

La marge libre est le temps pendant lequel une tâche peut être retardée sans affecter la date de début de la tâche suivante. Indiquer cette marge permet de mieux gérer les imprévus et d’optimiser l’utilisation des ressources. Par exemple, si une tâche possède une marge libre de deux jours, elle peut être retardée de deux jours sans impact sur le reste du projet. Cette information est cruciale pour la flexibilité et la réactivité dans la gestion du projet.

chemin critique diagramme pert

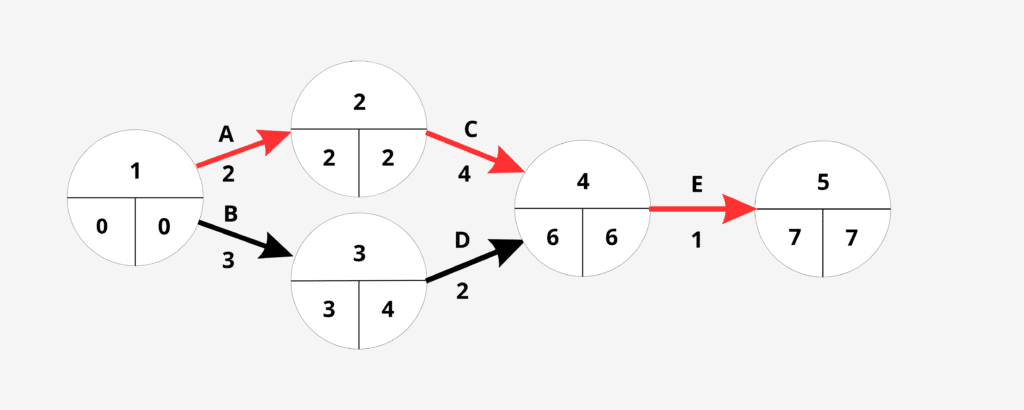

6) Chemin critique

Le chemin critique est la séquence de tâches qui détermine la durée totale du projet. Identifier ce chemin est essentiel car toute modification ou retard sur une tâche de ce chemin impactera directement la date de fin du projet. Par exemple, si une tâche critique prend plus de temps que prévu, le projet sera retardé d’autant. Connaître le chemin critique permet de concentrer les efforts sur les tâches les plus importantes et de mieux gérer les risques.

Dans quels cas utiliser un diagramme de PERT ?

Le diagramme de PERT (Programme Evaluation and Review Technique) est particulièrement utile dans plusieurs situations spécifiques de gestion de projet :

  1. Projets complexes avec de nombreuses tâches interdépendantes : Lorsque vous travaillez sur un projet qui implique de multiples étapes et activités, le diagramme de PERT permet de visualiser les relations entre ces tâches. Cela aide à planifier les étapes de manière ordonnée et à s’assurer que les dépendances sont correctement gérées.

  2. Optimisation des ressources et gestion des délais : En affichant les dates de début et de fin possibles pour chaque tâche, le PERT aide à identifier les marges de manœuvre, c’est-à-dire les délais dans lesquels une tâche peut être retardée sans affecter la date de fin du projet. Cela permet une meilleure allocation des ressources et aide à éviter les retards en mettant l’accent sur les tâches critiques.

  3. Planification stratégique : Dans des projets où les délais peuvent être incertains ou varier, le PERT permet d’estimer des durées optimistes, pessimistes et les plus probables pour chaque tâche. Cette flexibilité aide à anticiper et à gérer les risques, rendant la planification plus robuste face aux aléas.

  4. Coordination des équipes : En offrant une vue claire et détaillée des différentes étapes et de leurs interdépendances, le PERT facilite la communication et la coordination entre les membres de l’équipe de projet. Chaque membre sait exactement quelles tâches doivent être terminées avant qu’il puisse commencer les siennes, ce qui améliore l’efficacité globale du projet.

Exemple d'utilisation du diagramme de PERT

Cas d'étude : Agence marketing

Prenons l’exemple d’une agence marketing qui lance une campagne publicitaire pour un nouveau produit.

Pour créer un diagramme de PERT, l’agence devrait identifier les différentes activités, telles que :

  • la recherche de marché,
  • la création de marque,
  • le financement,
  • la création de l’équipe,
  • trouver des clients, etc.

Étape 1 : Identification des activités et des dépendances

En analysant le processus de création de la campagne publicitaire, l’agence peut identifier les activités clés et les dépendances entre celles-ci. Par exemple ici, le financement doit être terminé avant de trouver des clients.

Étape 2 : Estimation des durées

L’équipe de l’agence peut estimer les durées probables de chaque activité en se fondant sur des expériences antérieures et des données historiques. Par exemple, la recherche de marché peut prendre dix jours, tandis que la création de la marque peut prendre vingt jours.

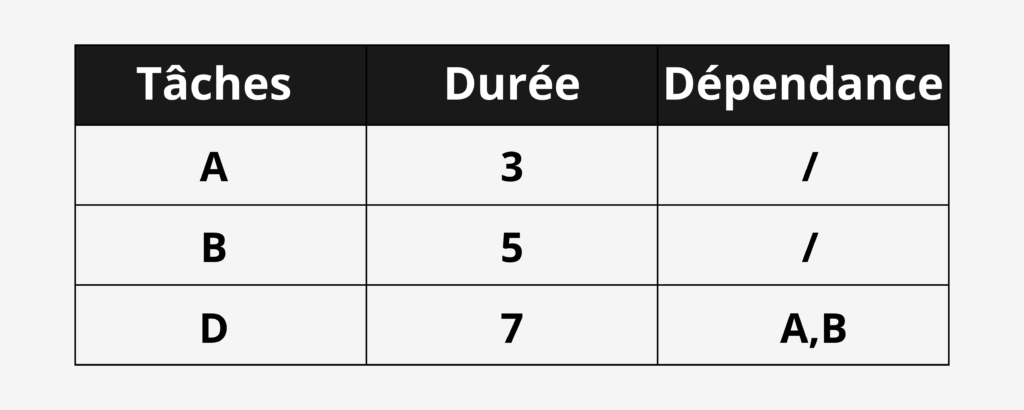

activite A 3

Étape 3 : Déterminer les dates au plus tôt

Calculez les dates les plus précoces pour commencer chaque tâche. Par exemple, si la recherche de marché commence le jour 1 et dure dix jours, la création de la marque peut commencer au jour 11.

Étape 4 : Renseigner les dates au plus tard

Déterminez les dates les plus tardives auxquelles chaque tâche peut commencer sans retarder l’ensemble du projet. Cela permet de déterminer les marges de manœuvre pour chaque tâche. Par exemple, si la tâche de création de l’équipe doit commencer au plus tard le jour 20 pour que le projet reste dans les délais.

Étape 5 : Construction du diagramme de PERT

À l’aide d’un logiciel de diagramme de PERT, l’agence peut construire le diagramme en représentant graphiquement les activités et les dépendances. Les nœuds représentent chaque activité, et les flèches indiquent les dépendances.

diagramme-pert-exemple

Étape 6 : Analyse des résultats et prise de décisions

Une fois le diagramme de PERT terminé, l’agence peut analyser les chemins critiques, c’est-à-dire les séquences d’activités qui déterminent la durée minimale de la campagne publicitaire.

Cette analyse permet à l’agence de prendre des décisions éclairées, de déterminer les ressources et de planifier le calendrier en conséquence.

chemin critique pert

Quelle est la différence entre le diagramme de PERT et le diagramme de Gantt ?

Le diagramme de PERT et le diagramme de Gantt sont deux outils de gestion de projet qui permettent de visualiser :

  • les tâches,
  • les délais,
  • les dépendances d’un projet.

Mais, quelles sont les différences entre ces deux types de diagrammes ?

Voici un résumé des principaux points à retenir :

  • Le diagramme de PERT est un diagramme en réseau qui montre les relations entre les tâches et le chemin critique du projet. Il est utile pour planifier et évaluer des projets complexes et incertains, en estimant la durée optimiste, pessimiste et la plus probable de chaque tâche .
  • Le diagramme de Gantt est un diagramme à barres qui montre les tâches et la chronologie du projet. Il est utile pour suivre l’avancement et les contraintes du projet, en indiquant la date de début, la date de fin et le pourcentage d’achèvement de chaque tâche .

Pourquoi privilégier un diagramme de Gantt à un diagramme de PERT ?

Le diagramme de Gantt est un autre outil populaire de gestion de projet qui propose de nombreux avantages par rapport au diagramme de PERT

Voici quelques raisons pour lesquelles le diagramme de PERT atteint ses limites face au diagramme de Gantt :

  • Visualisation chronologique : contrairement au diagramme de PERT qui se concentre surtout sur les dépendances entre les activités, le diagramme de Gantt privilégie une représentation graphique chronologique du projet. Il permet de voir clairement : les activités, leur durée, leur chevauchement et les jalons importants.
  • Communication facilitée : Le diagramme de Gantt est plus facilement compréhensible par les parties prenantes et les membres de l’équipe, car il présente les informations de manière claire et intuitive. Il permet de communiquer efficacement le calendrier du projet, les responsabilités et les délais.
  • Gestion des ressources : Le diagramme de Gantt offre une vue d’ensemble des ressources nécessaires à chaque activité. Cela facilite la planification et l’allocation des ressources, ce qui est crucial pour optimiser l’efficacité et éviter les conflits de disponibilité.
  • Suivi des progrès : Le diagramme de Gantt permet de suivre facilement l’avancement des activités et d’identifier les retards ou les écarts par rapport au planning prévu. Il facilite le contrôle et la prise de décisions rapides pour maintenir le projet sur la bonne voie.
  • Adaptabilité aux changements : En 2023, où les projets peuvent être sujets à des changements fréquents, le diagramme de Gantt permet une meilleure flexibilité. Il permet d’ajuster les dates, les durées et les dépendances des activités de manière plus fluide, en tenant compte des nouvelles contraintes ou des modifications apportées au projet.

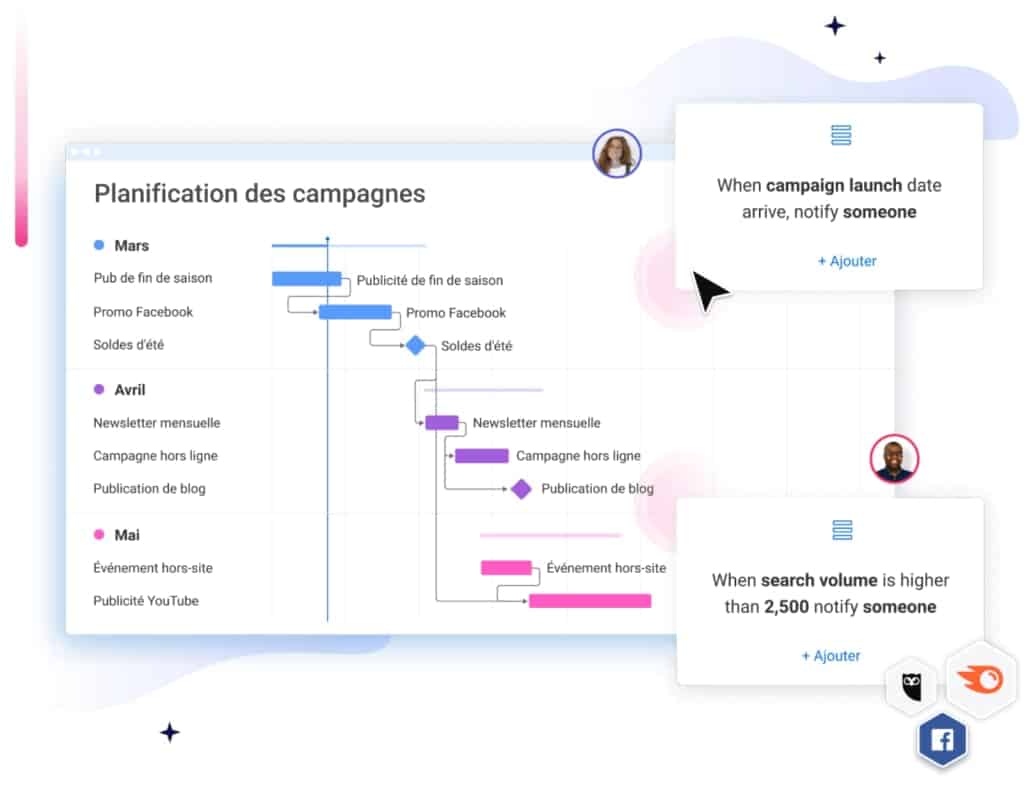

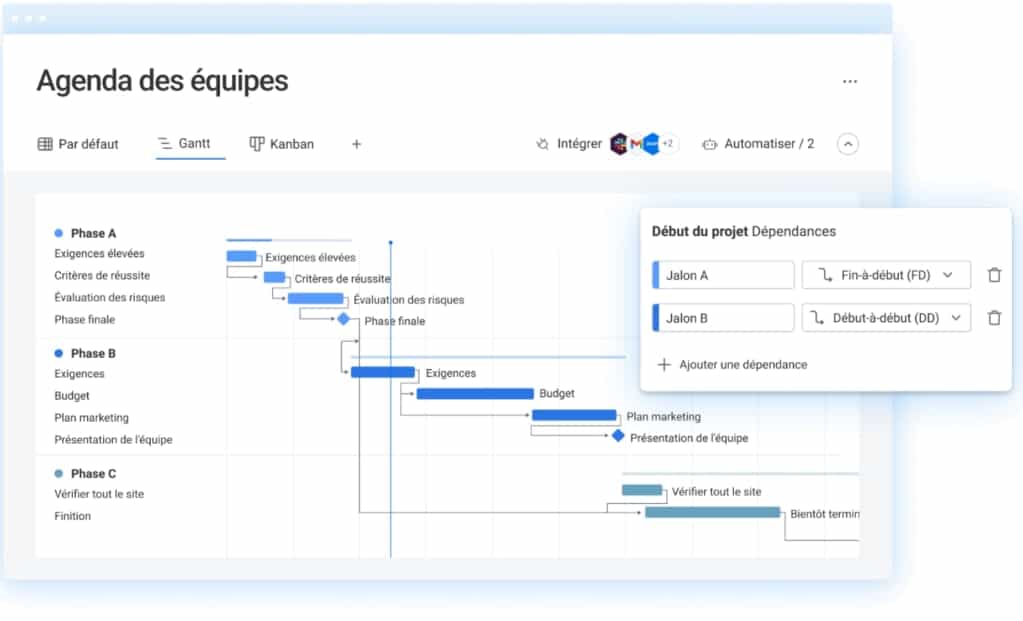

Vue Gantt
Marine Brique
Lou Brique
Maxime Brique
Nicolas Brique
Maxime Brique
Nicolas Brique

Contactez nos experts

Notre équipe d’experts est à votre disposition pour vous conseiller et vous accompagner dans la mise en œuvre de solutions adaptées à vos enjeux professionnels. Contactez-nous pour une consultation personnalisée.

Pourquoi utiliser monday work management pour réaliser votre diagramme de Gantt ?

Pour faciliter la création et la gestion de votre diagramme de Gantt, il est recommandé d’utiliser monday work management, une plateforme de gestion de projet en ligne. monday work management offre des fonctionnalités puissantes pour la planification, le suivi et la collaboration.

diagramme-de-PERT-vs-GANTT-3

Création facile

monday work management propose des modèles préconçus de diagrammes de Gantt qui peuvent être adaptés à vos besoins spécifiques. Il vous suffit de glisser-déposer les activités, d’ajuster les durées et de définir les dépendances pour créer rapidement votre diagramme.

diagramme de PERT vs GANTT 1
diagramme-de-PERT-vs-GANTT-

Collaboration en temps réel

monday work management permet à toute l’équipe de travailler simultanément sur le diagramme de Gantt, en mettant à jour les progrès, en ajoutant des commentaires et en partageant des fichiers. Cela favorise une meilleure communication et une coordination efficace.

Automatisation des tâches

monday work management offre des fonctionnalités d’automatisation qui permettent de simplifier les processus de gestion de projet. Vous pouvez automatiser vos tâches, les mises à jour des statuts, les rappels et les notifications pour gagner du temps et éviter les erreurs manuelles.

Automatisations monday

Ce que vous devez retenir

L’utilisation d’un diagramme de PERT facilite la planification précise, l’optimisation des ressources, et la gestion des imprévus, ce qui est crucial pour maintenir les projets sur la bonne voie et respecter les délais. En suivant les étapes de préparation des tâches, de construction du réseau, de détermination des dates au plus tôt et au plus tard, d’indication des marges libres, et d’analyse des chemins critiques, les chefs de projet peuvent gérer efficacement leurs projets et améliorer la collaboration au sein de leurs équipes.

C’est un outil puissant pour toute organisation cherchant à gérer des projets avec précision et efficacité, offrant une vue d’ensemble indispensable pour la réussite des projets.

Icone monday.com Work Management

Essayez monday Work Management

Découvrez comment simplifier la gestion de projets et la collaboration d’équipe avec un essai gratuit. Expérience personnalisée, sans engagement.

Nicolas Szurlej
Nicolas SzurlejCo-fondateur de tiilt.io
Lire plus
Je suis Nicolas Szurlej, cofondateur de l'agence tiilt.io. En quête permanente de nouveaux logiciels SaaS performants, je suis avant tout fan du Work OS monday.com et de Make pour décupler ses possibilités.
